Kontynuujemy prace związane z zagospodarowaniem terenu oraz inne prace wykończeniowe. Kończymy wykonywanie żywicy w garażu oraz malowanie oznakowania organizacji ruchem. W mieszkaniach montujemy biały osprzęt, rozpoczęliśmy prace sprzątające W częściach wspólnych montujemy zabudowy meblowe portali drzwi wejściowych, szachtów instalacyjnych i portali windowych oraz oprawy oświetleniowe i osprzęt elektryczny.

Kończymy roboty wykończeniowe wewnętrzne i zewnętrzne! Zakończyliśmy już przeszło 75% elewacji BSO - realizujemy ostatnie elewacje północną i południową. Zakończyliśmy tynki i kończymy szlichty na klatce B. Kontynuujemy prace związane z zagospodarowaniem terenu oraz układaniem gresu i malowaniem. Rozpoczęliśmy wykonywanie posadzki żywicznej w garażu.

Nadeszła pogoda na mocne przyspieszenie prac elewacyjnych, przyspieszamy z układaniem tynków, montażem kolejnych rusztowań i klejeniem styropianu na elewacji. Wewnątrz budynku, kończymy prace tynkarskie na klatce A i B oraz posadzki na klatce C i D. Rozpoczęliśmy montaż stolarki drzwiowej wewnętrznej. Kończymy sieci i przyłącza w terenie, które otwierają nam front dla robót drogowych związanych z zagospodarowaniem terenu.

Zakończyliśmy montaż stolarki okiennej PCV, kontynuujemy prace przy elewacjach budynku. Wykonaliśmy pokrycie dachu papą podkładową na całym budynku. Kończymy prace murarskie przy ściankach działowych na ostatnich kondygnacjach klatki A i B, oraz roboty tynkarskie na klatkach C i D. Wykonujemy instalacje sanitarne podposadzkowe w lokalach oraz wylewki cementowe tzw. szlichty. Kontynuujemy prace przy sieciach sanitarnych zewnętrznych, które biegną wokół budynku.

Pracę na budowie nabierają tempa! W styczniu uruchomiliśmy węzeł cieplny, który daje nam ciepło technologiczne niezbędne do utrzymania reżimów technologicznych przy robotach wykończeniowych wewnętrznych na klatce C i D - wykonujemy już tynki w mieszkaniach na kondygnacji +3, przystępujemy do wykonywania wylewek cementowych (tzw. szlicht). Kontynuujemy prace przy instalacjach sanitarnych i elektrycznych wewnętrznych oraz sieciach zewnętrznych. Kończymy roboty murarskie na ostatniej kondygnacji klatki A i B oraz na bieżącą montujemy stolarkę okienną PCV, która jest już w całości dostarczona na budowę. Przystąpiliśmy do wykonywania robót elewacyjnych, wykonaliśmy pokrycie dachu klatki C i D (w zakresie izolacji termicznej oraz papy), jeśli pogoda pozwoli do połowy lutego wykonamy pokrycie dachu klatki A i B. Cały czas dochodzą nowe ekipy - obecnie na budowie pracuje ponad 100 osób.

Wstawiamy Okna - mamy już prawie komplet na klatce C i D. Kontynuujemy roboty żelbetowe i murowe oraz wewnętrzne i zewnętrzne pace instalacyjne. Wykonaliśmy przyłącze do sieci ciepłowniczej i jesteśmy w trakcie montażu węzła cieplnego - szykujemy budowę do zimy!

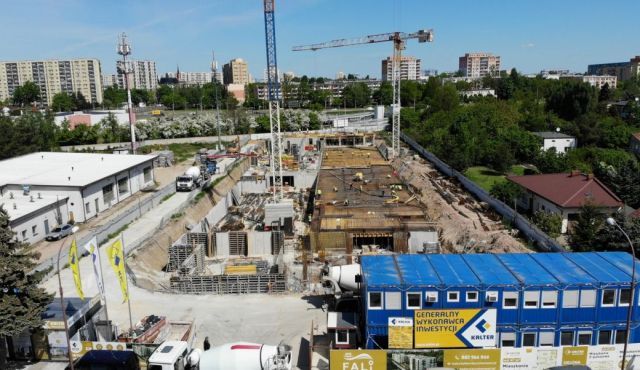

Kontynuujemy prace przy konstrukcji żelbetowej budynku. Wykonaliśmy strop nad kondygnacją +2 klatki D, na klatce C kończymy piony kond +2, na klatce B przygotowujemy strop nad poziomem parteru a na klatce A piony parteru. Pracę idą kaskadowo, co jest związane z technologią i organizacją placu budowy.
